施工流程图

泥浆护壁成孔灌注桩施工

泥浆护壁成孔灌注桩是通过桩机在泥浆护壁条件下慢速钻进,将钻渣利用泥浆带出,并保护孔壁不致坍塌,成孔后再使用水下混凝土浇筑的方法将泥浆置换出来而成的桩。

Tips正、反循环钻孔灌注桩的工艺原理

使用钻头或者切削刀具成孔属于泥浆循环方式,在孔内充满泥浆的同时,用泵使泥浆在孔底与地面之间进行循环,把土渣排出地面,即泥浆除了起稳定孔壁的作用之外,还被用作排渣的手段。通过管道把泥浆压送到孔底,浆在管道的外面上升,把土渣携出地面,为正循环方式。泥浆从管道的外面自然流入或泵入孔内,然后和土渣一起被抽吸到地面上来,即反循环方式。

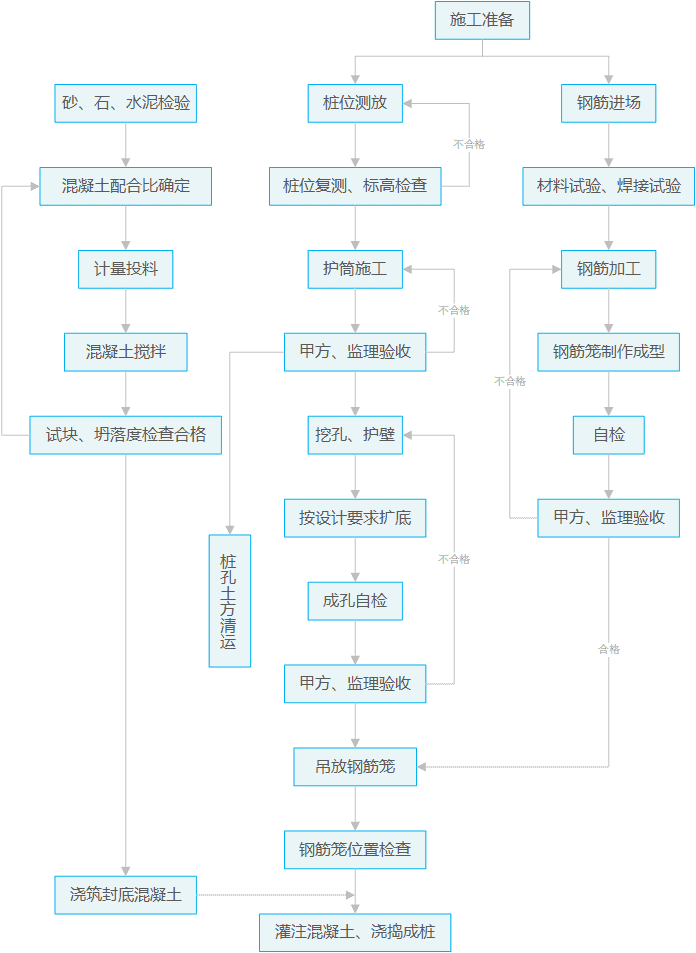

泥浆护壁成孔灌注桩施工流程图
泥浆护壁成孔灌注桩施工流程图
